既製杭掘削剤“パイルゲル”
今回は、杭打ち工事(プレボーリング工法)での杭の高止まりを防ぐ “パイルゲル”をご紹介します。

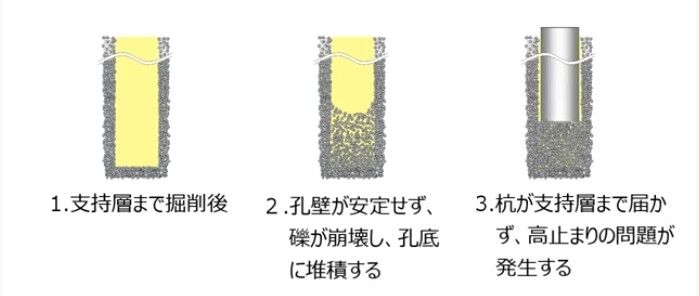

これまでは、掘削後、孔壁が安定せず地盤が崩壊、孔底に堆積し、杭の高止まりが発生することがありました。
“パイルゲル”は、これまでの掘削液に少量加えるだけで、崩壊を防止し、杭の高止まりを抑えることができます!
本当にパイルゲルを使うと崩れにくくなるのか実験で見てみましょう。
これまでのベントナイトのみで掘削した場合
ご覧の通り、ベントナイト40kg/m3の配合では崩壊してしまいます。
崩壊を抑えるためには60kg/m3にする必要があります。

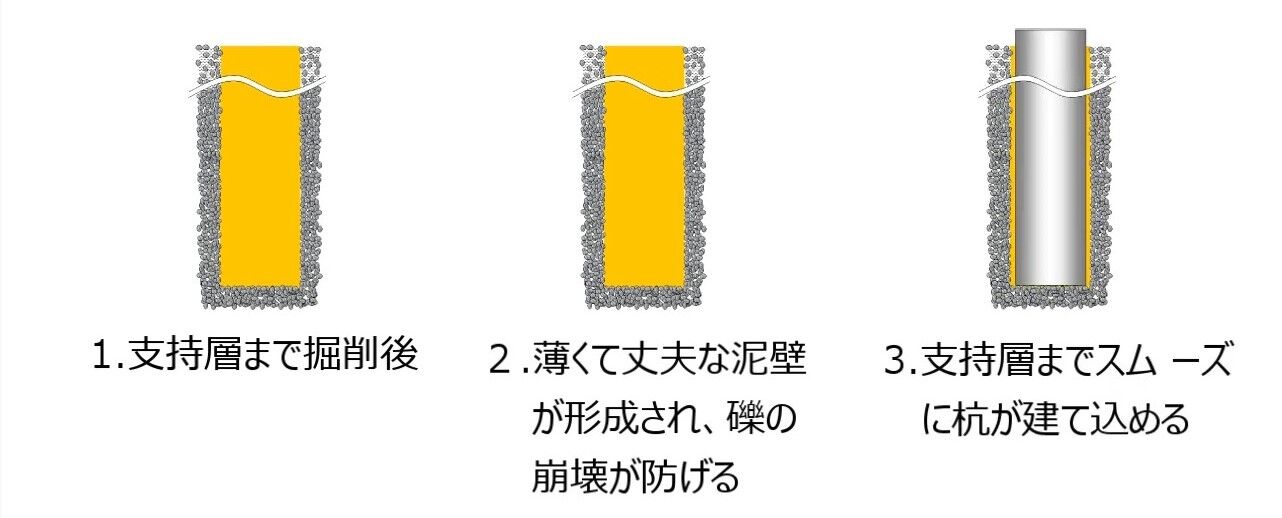

パイルゲルを使用した場合
ベントナイト40kg/m3にパイルゲル0.05kg/m3を加えるだけで崩壊を抑えることができます。
このようにパイルゲルを加えると、孔壁安定性が向上するので、少ないベントナイトで地盤の崩壊を抑えることができます。
少ないベントナイトで・・・・
そうなんです!
実験の様子からもわかる通り、崩壊を抑えるために、これまではベントナイトが60kg/m3必要でしたが、パイルゲルを使うことで40kg/m3で済むようになります。
ベントナイト使用量が3割削減できます。
まとめ
パイルゲルは
・孔壁を安定させ、杭の高止まりを防止します
・ベントナイト量3割削減で、運搬費、保管スペース、作液作業の手間を軽減します
今回は既製杭掘削剤『パイルゲル』を紹介させていただきました。
youtubeに動画を公開しているので、気になった方はこちらもご覧ください。
